久久精品日日躁夜夜躁-露脸内射熟女--69xx-人妻熟女一区二区aⅴ向井蓝-无码va在线观看-国产精品亚洲片在线

山東博工智能建筑——鋼結構裝配式、一站式建筑服務商
服務熱線:18606423333


鋼結構的安裝流程都有哪些你知道嗎?

鋼結構是目前很受歡迎的一種建筑形式,由于工廠的建設需要快速,且便于調整,以應對工廠項目和環境的變化。本篇文章我們就鋼結構施工的工藝流程為大家做詳細的分析,希望對于各位有所幫助!



  一、安裝工藝全過程(以冷凍柜為例)

  地腳螺栓復測→鋼構件卸車→構件進場檢查→汽車吊直接吊裝就位→地腳螺栓臨時緊固→纜索風繩臨時緊固→鋼柱軸線位置及垂直度調整→鋼柱螺栓與柱基緊固焊接壓板→安裝下一根鋼柱→安裝鋼柱間拉桿→形成第一個穩定的格構體系→鋼屋架在地面整體拼裝,用兩臺吊車吊裝就位,形成第一個鋼屋架→柱與屋架體系在地面對稱安裝兩側→安裝完畢,結構驗收合格。

  二、鋼結構安裝區劃分

  該項目由五部分組成:肉類冷凍、肉類市場、蔬菜儲藏、蔬菜市場和開放銷售區。根據施工流水段的劃分,分為五個區域。具體劃分區域如下圖所示。

  三、鋼結構整體安裝順序

  根據工程總體安排,計劃安排兩個施工隊同時施工,五區總體施工順序為:一區、二區、五區。

  對于同一廠房,鋼構件的安裝順序采用“減少誤差,從中間到兩端”的方法。

  四、鋼結構安裝順序(以冷凍柜為例)

  (1) 安裝第一排鋼柱。

  (2) 安裝第二排鋼柱。

  (3) 在鋼柱之間安裝連梁(或拉桿)。

  (4) 第一層屋架采用雙吊機安裝。

  (5) 第二層鋼屋架采用雙吊車安裝。

  (6) 兩個屋架之間的檁條被安裝成一個穩定的框架系統。

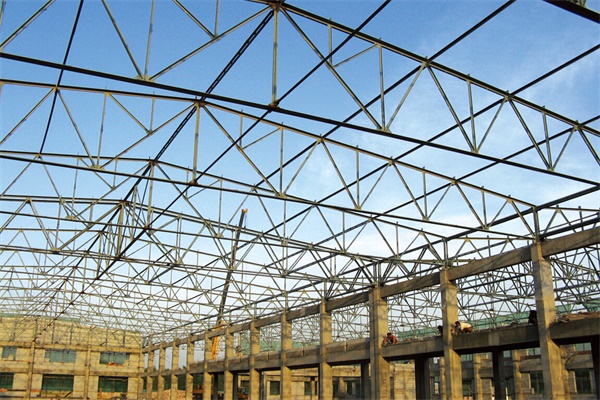

  (7) 繼續安裝下一剛架的鋼柱、連梁、屋架、檁條。照片

  (8) 按照上述順序,屋架繼續安裝,柱支撐也交替安裝。

  (9) 繼續安裝。

  (10) 屋架安裝完畢。

上一條信息: 裝配式建筑未來發展趨勢!

下一條信息: 鋼結構工程要點和預算你一定要知道?





走進博工 產品系列 聯系我們 手機站

山東博工建筑智能化工程有限公司
聯系人:韓總
電話/微信:18606423333
郵箱:sdbgznzj@163.com
地址:山東省棗莊高新區張范工業園


Copyright@2021 版權所有: 山東博工建筑智能化工程有限公司  魯ICP備2021013515號-1
主站蜘蛛池模板: 海口市| 汨罗市| 张掖市| 天柱县| 息烽县| 吉首市| 阜城县| 清丰县| 繁峙县| 双峰县| 囊谦县| 郯城县| 阳信县| 钟祥市| 息烽县| 涿鹿县| 济源市| 普宁市| 深泽县| 澎湖县| 镇江市| 敦化市| 崇阳县| 本溪市| 潞城市| 昭通市| 阳高县| 关岭| 镇平县| 苗栗市| 咸丰县| 苍山县| 黔江区| 延寿县| 十堰市| 永州市| 安新县| 渑池县| 彩票| 景东| 沙河市|
